  • Ile schnie klej do styropianu? Nie tylko 24h!

Ile schnie klej do styropianu? Nie tylko 24h!

Rafał Kowalski 7 sierpnia 2026

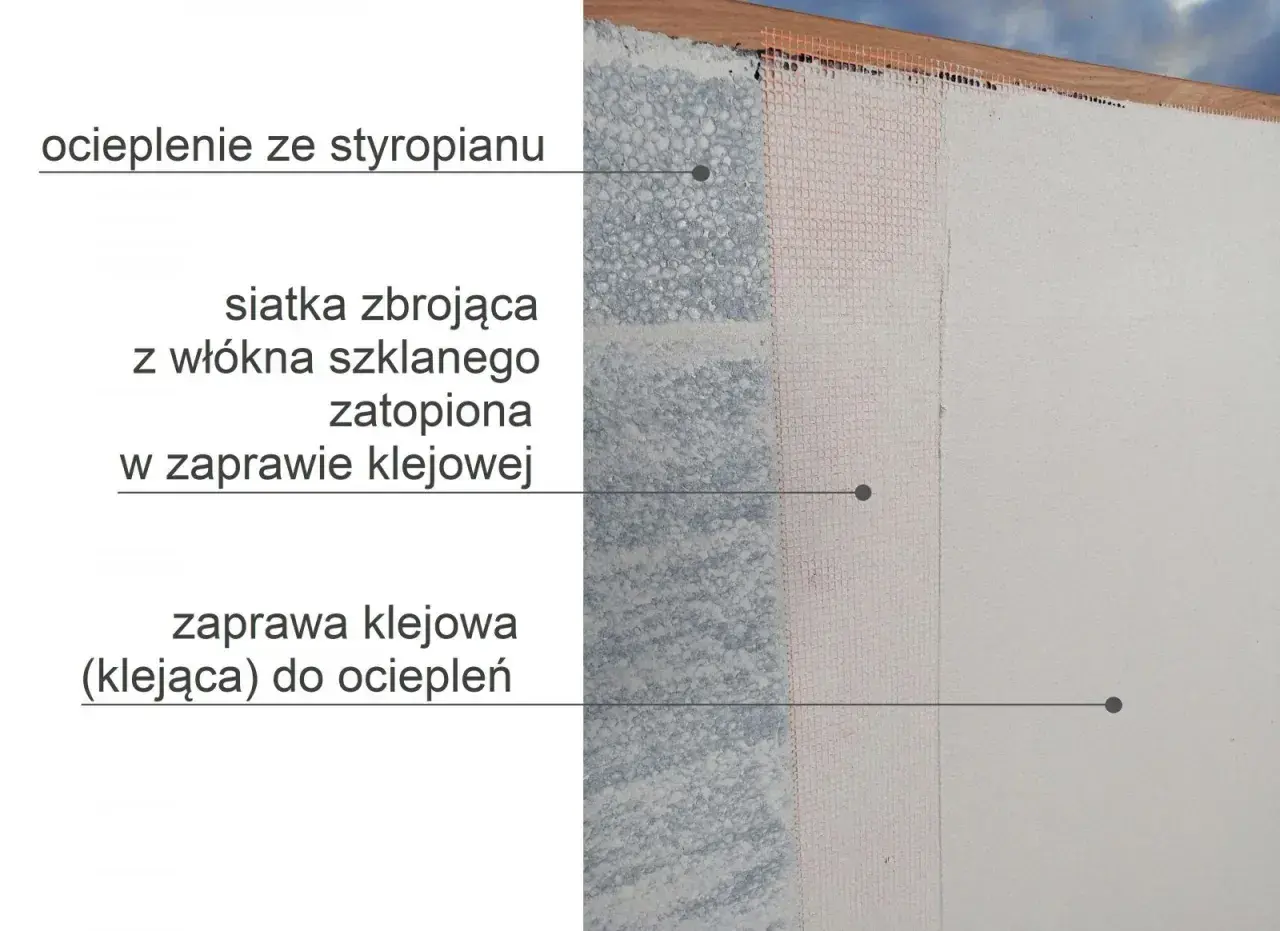

Warstwy ocieplenia styropianowego: zaprawa klejowa, siatka zbrojąca i tynk. Dowiedz się, ile schnie klej do styropianu.

Spis treści

Przy ocieplaniu styropianem pośpiech bywa kosztowny, bo zbyt wczesne obciążenie płyt potrafi osłabić cały system. To, ile schnie klej do styropianu, zależy od technologii produktu, pogody i sposobu aplikacji, a różnica między „da się już pracować” a „jest naprawdę gotowy” ma tu duże znaczenie.

W tym tekście pokazuję konkretnie, jak czytać czas wiązania, kiedy można kołkować i przechodzić do następnych etapów oraz co realnie wydłuża albo skraca prace na budowie. Dzięki temu łatwiej zaplanujesz ocieplenie bez zgadywania i bez ryzyka, że płyty zaczną pracować w nieodpowiednim momencie.

Najkrótsza odpowiedź jest taka, że liczy się etap prac, a nie sama liczba godzin

  • Zaprawy cementowe do styropianu zwykle pozwalają na dalsze prace po około 24 godzinach, a w chłodzie po około 48 godzinach.
  • Kleje poliuretanowe i pianokleje potrafią skrócić ten czas do około 2 godzin przy wybranych etapach robót.
  • „Czas gotowości do pracy” nie oznacza jeszcze pełnego utwardzenia, więc nie należy go mylić z końcem wiązania.
  • Największy wpływ na tempo mają temperatura, wilgotność, grubość warstwy i chłonność podłoża.
  • Za szybkie obciążenie płyt może skończyć się odspojeniem kleju, nierówną powierzchnią albo pęknięciami warstwy zbrojonej.

Jak długo czeka się na dalsze prace

Jeśli mam podać praktyczny zakres bez owijania w bawełnę, to przy klasycznych zaprawach cementowych najczęściej mówimy o 24 godzinach, a przy niższej temperaturze nawet o 48 godzinach. W przypadku klejów poliuretanowych sytuacja jest szybsza: wybrane produkty pozwalają przejść do kolejnych etapów już po około 2 godzinach.

To ważne rozróżnienie, bo pytanie o schnięcie kleju jest w praktyce pytaniem o to, kiedy można zrobić coś następnego: kołkować, szlifować, zatapiać siatkę albo kontynuować system ocieplenia. Ja zawsze patrzę na to właśnie przez pryzmat kolejnego etapu, a nie samego „wyschło czy nie”.

Na polskim rynku widać ten sam schemat w kartach technicznych popularnych systemów: jedna grupa produktów stawia na bezpieczne, spokojne wiązanie przez dobę lub dwie, a druga przyspiesza robotę kosztem bardziej wymagającej kontroli aplikacji. I tu zaczyna się najważniejsza część, czyli warunki, które naprawdę zmieniają tempo pracy.

Warstwa styropianu z białym tynkiem, pod nią ciemna membrana. Obok ceglana elewacja. Dowiedz się, ile schnie klej do styropianu.

Od czego naprawdę zależy tempo wiązania

W praktyce nie ma jednego uniwersalnego czasu dla wszystkich klejów, bo na wynik wpływa kilka zmiennych naraz. Gdy te warunki są dobre, zaprawa wiąże przewidywalnie; gdy są słabe, nawet szybki produkt zaczyna zachowywać się ospale. Najczęściej decydują o tym:

  • Temperatura powietrza i podłoża - w chłodzie proces wyraźnie się wydłuża, a w cieple przyspiesza. To dlatego ten sam klej może zachować się inaczej w marcu i w sierpniu.
  • Wilgotność - zbyt wysoka wilgoć spowalnia schnięcie zapraw cementowych, a przy niektórych klejach PU zmienia sposób prowadzenia robót. Warto patrzeć na instrukcję konkretnego produktu, nie na ogólną intuicję.
  • Grubość warstwy - im więcej materiału nałożysz, tym dłużej będzie oddawał wilgoć i tym trudniej uzyskać równomierne wiązanie.
  • Chłonność podłoża - zbyt mocno chłonąca ściana „wyciąga” wodę z zaprawy za szybko, a słabo chłonące lub zakurzone podłoże pogarsza przyczepność.
  • Rodzaj styropianu - przy płytach grafitowych i białych system może zachowywać się podobnie, ale warunki pracy i dobór produktu powinny być zgodne z zaleceniami producenta.
  • Sposób nakładania - pasma obwodowe, placki, równomierne rozprowadzenie czy aplikacja piany zmieniają nie tylko wygodę pracy, ale też tempo dojrzewania spoiny.

To właśnie dlatego nie lubię odpowiedzi w stylu „zawsze 24 godziny”. Taka liczba bez kontekstu jest tylko półprawdą. Gdy już wiesz, od czego zależy wiązanie, łatwiej wybrać właściwy typ produktu i nie czekać dłużej niż trzeba.

Klej cementowy, pianoklej i szybki system wiążący nie schną tak samo

Największa różnica nie leży w samym styropianie, tylko w chemii kleju. W ociepleniach spotkasz kilka technologii, które zachowują się zupełnie inaczej, dlatego porównanie ich obok siebie naprawdę pomaga.

Rodzaj kleju Orientacyjny czas do dalszych prac Co to daje w praktyce Największe ograniczenie
Zaprawa cementowa do styropianu Najczęściej 24 h, w chłodzie około 48 h Bezpieczne, przewidywalne wiązanie przy standardowym ociepleniu ścian Wymaga cierpliwości i dobrych warunków pogodowych
Klej poliuretanowy / pianoklej Często około 2 h do kołkowania i dalszych etapów Przyspiesza robotę, dobrze sprawdza się przy renowacjach i w chłodniejszych warunkach Trzeba precyzyjnie kontrolować aplikację i nie mylić szybkiego chwytu z pełnym utwardzeniem
Szybkie systemy klejąco-zbrojące Zwykle około 24 h Ułatwiają płynne przejście do warstwy zbrojonej lub kolejnego etapu prac Ich parametry trzeba czytać z karty technicznej, bo różnią się między produktami

W kartach technicznych popularnych produktów, takich jak systemy Atlas czy Ceresit, widać ten sam kierunek: zaprawy cementowe dają solidny margines bezpieczeństwa po dobie lub dwóch, a piany PU skracają czas oczekiwania. Dla wykonawcy to nie jest detal, tylko realna różnica w tempie całej elewacji.

Jeśli więc wybierasz produkt pod konkretną budowę, nie pytaj wyłącznie „który schnie szybciej”. Lepiej zapytać: który wyschnie wystarczająco szybko przy moich warunkach i nie utrudni dalszych etapów. To prowadzi prosto do praktyki, czyli do tego, jak uniknąć błędów.

Jak nie wydłużyć czasu schnięcia własnymi błędami

Najwięcej problemów widzę nie w samym produkcie, ale w sposobie pracy. Czas wiązania można łatwo popsuć kilkoma prostymi zaniedbaniami, a potem cała ekipa czeka niepotrzebnie dłużej.

  • Nie dolewaj wody „na oko” - zbyt rzadka zaprawa słabiej trzyma i zwykle schnie nierówno.
  • Nie nakładaj za grubej warstwy - nadmiar materiału oznacza dłuższe schnięcie i większe ryzyko osiadania płyt.
  • Nie pracuj na brudnym lub pylącym podłożu - klej może złapać z pozoru, ale przy obciążeniu połączenie będzie słabsze.
  • Nie przyspieszaj suszarką, opalarką ani intensywnym nagrzewaniem - powierzchnia wyschnie szybciej niż środek, a to prosta droga do słabszej spoistości.
  • Chroń świeżo przyklejone płyty przed deszczem i ostrym słońcem - ekstremalne warunki zaburzają równomierne wiązanie.
  • Nie ignoruj zaleceń systemowych - klej, siatka, grunt i tynk powinny pochodzić z logiki jednego systemu, a nie z przypadkowego miksu.

Ja zwykle patrzę na prostą zasadę: jeśli coś ma być trwałe, to musi wiązać w spokoju, a nie w pośpiechu. Odpowiednie przygotowanie podłoża i rozsądne warunki pracy robią większą różnicę niż próba „przegonienia” czasu suszenia.

Kiedy można kołkować, szlifować i robić warstwę zbrojoną

To jest moment, który najbardziej interesuje ekipę na budowie, bo od niego zależy płynność prac. Przy standardowych zaprawach cementowych kołkowanie zwykle zaczyna się po 24 godzinach w sprzyjających warunkach, a przy chłodzie po około 48 godzinach. Przy pianach poliuretanowych ten etap może nadejść już po około 2 godzinach, jeśli tak przewiduje producent.

Szlifowanie płyt też nie powinno być robione „na czuja”. Jeśli klej nie związał równo, podczas szlifowania możesz naruszyć płaszczyznę, a potem warstwa zbrojona nie przykryje błędów, tylko je uwydatni. Dlatego ja zawsze sprawdzam, czy płyta jest stabilna na całej powierzchni, a nie tylko w narożniku.

W praktyce dobrze jest przyjąć taki porządek myślenia:

  1. Najpierw stabilne przyklejenie płyt.
  2. Potem odczekanie czasu wskazanego przez producenta.
  3. Dopiero potem kołkowanie, szlifowanie lub zatapianie siatki.
  4. Na końcu kolejne warstwy systemu ocieplenia.

Jeżeli wykonawca próbuje przyspieszyć te etapy o kilka godzin bez potwierdzenia w karcie technicznej, ryzykuje więcej, niż zyskuje. I właśnie dlatego ta jedna doba oczekiwania często jest tańsza niż późniejsze poprawki.

Co sprawdzam na opakowaniu, zanim uznam klej za gotowy do pracy

Gdy mam ocenić produkt do ocieplenia, nie patrzę tylko na nazwę „klej do styropianu”. Sprawdzam kilka parametrów, które mówią więcej niż reklamowy opis na froncie worka czy puszki.

  • Czas gotowości do pracy - to mówi, jak długo masz komfort pracy po przygotowaniu zaprawy, a nie kiedy klej całkowicie związał.
  • Czas do kołkowania lub dalszych etapów - to parametr praktyczny, bo właśnie od niego zależy harmonogram robót.
  • Zakres temperatury aplikacji - bez tego łatwo pracować w warunkach, które spowalniają wiązanie albo pogarszają przyczepność.
  • Rodzaj styropianu - produkt powinien być dopuszczony do białego, grafitowego albo obu typów płyt, jeśli planujesz mieszane zastosowanie.
  • Przeznaczenie systemowe - dobrze, gdy klej jest częścią konkretnego systemu ETICS, bo wtedy jego parametry są policzone pod całość.

To właśnie te drobne informacje pozwalają ocenić, czy dany produkt pasuje do planu robót, czy tylko dobrze wygląda w katalogu. W ociepleniach nie ma miejsca na zgadywanie, bo każda godzina pośpiechu wraca później w postaci poprawek albo nierównej elewacji.

Jeśli mam zostawić jedną praktyczną myśl, to taką: najpierw sprawdź, czy klej ma się zachowywać jak klasyczna zaprawa cementowa, czy jak szybki pianoklej, a dopiero potem planuj kolejne godziny pracy. Wtedy odpowiedź na pytanie o schnięcie staje się konkretna, a nie tylko orientacyjna.

FAQ - Najczęstsze pytania

Czas schnięcia kleju do styropianu zależy od jego rodzaju. Zaprawy cementowe potrzebują zazwyczaj 24-48 godzin, natomiast kleje poliuretanowe (pianokleje) mogą pozwolić na dalsze prace już po około 2 godzinach. Kluczowe są warunki pogodowe i zalecenia producenta.

Kołkowanie styropianu jest możliwe po wstępnym związaniu kleju. Dla zapraw cementowych to zwykle 24 godziny (lub 48h w chłodzie), a dla pianoklejów nawet 2 godziny, zgodnie z wytycznymi producenta. Zawsze należy upewnić się, że płyta jest stabilna.

Na czas schnięcia kleju wpływa wiele czynników: temperatura powietrza i podłoża, wilgotność, grubość warstwy kleju, chłonność podłoża oraz rodzaj kleju (cementowy vs. poliuretanowy). Nieprawidłowe warunki mogą znacznie wydłużyć proces wiązania.

Nie zaleca się sztucznego przyspieszania schnięcia kleju (np. suszarkami). Może to prowadzić do nierównomiernego wiązania, osłabienia spoistości i późniejszych problemów z elewacją. Ważniejsze jest zapewnienie optymalnych warunków pracy i stosowanie się do zaleceń producenta.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

kiedy kołkować styropian
ile schnie klej do styropianu
czas schnięcia kleju do styropianu
Autor Rafał Kowalski
Rafał Kowalski
Nazywam się Rafał Kowalski i od 13 lat zajmuję się budownictwem. Moja przygoda z tą branżą zaczęła się od fascynacji procesami, które stoją za tworzeniem przestrzeni, w których żyjemy i pracujemy. Zawsze interesowało mnie, jak różne materiały i technologie mogą wpływać na komfort oraz efektywność budynków. W moich artykułach staram się przybliżać czytelnikom różnorodne aspekty budownictwa, od nowoczesnych rozwiązań technologicznych po praktyczne porady dotyczące remontów i budowy. Jako autor dbam o to, aby moje teksty były rzetelne, zrozumiałe i aktualne. Zawsze sprawdzam źródła informacji i porównuję różne podejścia, aby dostarczyć czytelnikom kompleksową wiedzę. Moim celem jest uprościć trudne zagadnienia i pomóc w zrozumieniu najnowszych trendów w budownictwie, co mam nadzieję, uczyni moje artykuły wartościowymi dla każdego, kto interesuje się tą dziedziną.

Udostępnij artykuł

Napisz komentarz
