Planowanie remontu mieszkania to jedno z tych przedsięwzięć, które potrafi spędzać sen z powiek. Jednym z kluczowych pytań, które zadaje sobie każdy właściciel, jest: "Ile to właściwie potrwa?". Realistyczne oszacowanie czasu trwania prac jest fundamentalne, aby uniknąć frustracji, niepotrzebnego stresu i finansowych niespodzianek. W tym artykule, jako Rafał Kowalski, podzielę się moim doświadczeniem i pomogę Ci zrozumieć, co wpływa na długość remontu, przedstawiając konkretne ramy czasowe dla różnych scenariuszy, a także praktyczne porady, jak zaplanować wszystko efektywnie.
Ile trwa remont mieszkania? Odświeżenie to dni, generalny remont to tygodnie, a nawet miesiące
- Proste odświeżenie (np. malowanie 40 m²) zajmuje zazwyczaj 5-7 dni.
- Wykończenie mieszkania deweloperskiego (40 m²) to średnio 4-6 tygodni pracy.
- Kompleksowy remont generalny mieszkania 50-60 m² z rynku wtórnego trwa od 8 do 14 tygodni (2-3 miesiące).
- Remont dużych mieszkań (powyżej 90 m²) może potrwać od 3 do nawet 6 miesięcy.
- Kluczowe czynniki wpływające na czas to zakres prac, metraż, stan techniczny lokalu, dostępność materiałów i wydajność ekipy.
- Realistyczne planowanie i bufor czasowy (15-20%) są niezbędne, aby uniknąć stresu i opóźnień.
Odświeżenie czy rewolucja? Zrozum, jak zakres prac definiuje harmonogram
Z mojego doświadczenia wynika, że to właśnie zakres prac jest absolutnie kluczowym czynnikiem wpływającym na czas trwania remontu. Musimy jasno rozróżnić między remontem kosmetycznym a generalnym. Proste odświeżenie, które często obejmuje jedynie malowanie ścian, ewentualnie wymianę paneli czy odświeżenie łazienki bez ingerencji w instalacje, to kwestia dni. Na przykład, malowanie mieszkania o powierzchni 40 m² to zazwyczaj 5-7 dni pracy. To stosunkowo szybkie i mało inwazyjne działanie. Z kolei remont generalny to już prawdziwa rewolucja. Obejmuje on często wyburzanie ścianek działowych, całkowitą wymianę instalacji elektrycznej i hydraulicznej, kładzenie nowych tynków, wylewek, a także kompleksowe wykończenie wszystkich pomieszczeń. Taki zakres prac, nawet w mieszkaniu deweloperskim o powierzchni 40 m², to średnio 4-6 tygodni. Jeśli mówimy o mieszkaniu z rynku wtórnego, gdzie dochodzi jeszcze demontaż starych elementów i często walka z ukrytymi problemami, ten czas może się drastycznie wydłużyć.Mieszkanie mieszkaniu nierówne: czas remontu a metraż i stan techniczny lokalu
Nie ma co ukrywać im większe mieszkanie, tym więcej czasu pochłonie jego remont. To prosta matematyka. Remont generalny kawalerki o powierzchni około 30 m² może zamknąć się w 2-4 tygodniach, jeśli ekipa jest zgrana i materiały są na czas. Natomiast dla mieszkania o powierzchni 60 m² musimy liczyć się z czasem od 4 do 8 tygodni. Prawdziwe wyzwanie pojawia się w przypadku mieszkań z rynku wtórnego, zwłaszcza tych w starym budownictwie. Tutaj metraż to jedno, ale stan techniczny lokalu to zupełnie inna bajka. Nowe mieszkanie deweloperskie to czysta karta, gdzie prace idą sprawnie. W starym budownictwie często natrafiamy na "niespodzianki": krzywe ściany, stare, nieszczelne instalacje, ukryte warstwy tynków czy podłóg. Każda taka niespodzianka to dodatkowy czas na diagnostykę, decyzje i wykonanie, co potrafi wydłużyć remont o 1-2 tygodnie, a nawet więcej.
Tabela ram czasowych: ile trwa remont kawalerki, a ile mieszkania 3-pokojowego?
Aby ułatwić Ci orientację, przygotowałem tabelę z szacunkowymi ramami czasowymi dla różnych typów remontów i metraży. Pamiętaj, że są to wartości uśrednione, które mogą się różnić w zależności od wielu czynników, o których będę mówił dalej.
| Rodzaj remontu i metraż | Szacowany czas trwania |
|---|---|
| Małe odświeżenie (np. malowanie 40 m²) | 5-7 dni |
| Wykończenie stanu deweloperskiego (40 m²) | 4-6 tygodni |
| Remont generalny kawalerki (30 m²) | 2-4 tygodnie |
| Remont generalny mieszkania 50-60 m² | 8-14 tygodni (2-3 miesiące) |
| Remont generalny mieszkania powyżej 90 m² | 3-6 miesięcy |

Kluczowe czynniki, które mogą wydłużyć lub skrócić twój remont
Efekt domina, czyli jak dostępność materiałów może zatrzymać całą budowę
W mojej praktyce wielokrotnie widziałem, jak doskonale zaplanowany harmonogram legł w gruzach z powodu... braku materiałów. To klasyczny efekt domina. Opóźnienia w dostawach, zwłaszcza tych niestandardowych elementów, takich jak konkretne płytki, specjalne podłogi, armatura łazienkowa czy drzwi na wymiar, potrafią wstrzymać prace na kilka dni, a nawet tygodni. Wyobraź sobie, że ekipa jest gotowa do układania płytek w łazience, ale płytki nie dotarły. Co wtedy? Ekipa musi przejść do innych zadań, a jeśli ich nie ma, to po prostu stoi. Dlatego zawsze podkreślam: zamawiaj materiały z odpowiednim wyprzedzeniem, najlepiej jeszcze przed rozpoczęciem prac, zwłaszcza te, na które trzeba dłużej czekać.
Dobry fachowiec na wagę złota: rola ekipy remontowej w dotrzymywaniu terminów
Nie da się przecenić roli dobrej ekipy remontowej. To oni są sercem całego przedsięwzięcia. Wydajność, doświadczenie, ale przede wszystkim dobra organizacja pracy i komunikacja, to czynniki, które bezpośrednio przekładają się na dotrzymywanie terminów. Zgrana ekipa potrafi pracować płynnie, minimalizując przestoje i efektywnie zarządzając kolejnymi etapami. Niestety, na dobrych fachowców często trzeba czekać miesiącami, co również należy uwzględnić w początkowym planowaniu. Nie warto oszczędzać na ekipie, bo to, co zaoszczędzisz na stawce, możesz stracić na opóźnieniach, poprawkach i dodatkowych kosztach.
Ukryte "niespodzianki" w starym budownictwie: jak przygotować się na nieoczekiwane opóźnienia?
Remontując mieszkanie w starym budownictwie, musisz być przygotowany na to, że ściany mogą nie być proste, instalacje mogą być w fatalnym stanie, a pod warstwą tynku mogą kryć się liczne niespodzianki. Te nieoczekiwane odkrycia to jeden z głównych powodów wydłużania się remontu, często o 1-2 tygodnie. Przykłady takich "niespodzianek" to:
- Krzywe ściany i sufity: Wymagają dodatkowego szpachlowania, tynkowania lub montażu płyt gipsowo-kartonowych, co generuje czas i koszty.
- Stare, wadliwe instalacje: Konieczność wymiany całej instalacji elektrycznej lub hydraulicznej, mimo że początkowo planowano tylko drobne modyfikacje.
- Grzyb i wilgoć: Ich odkrycie wymaga dodatkowych prac osuszających i zabezpieczających, co wstrzymuje dalsze prace.
- Niestabilne podłoża: Konieczność wykonania nowych wylewek lub wzmocnienia konstrukcji podłogi.
Zawsze radzę moim klientom, aby w budżecie i harmonogramie uwzględnili bufor na nieprzewidziane wydatki i czas, zwłaszcza przy remontach starych mieszkań.
Formalności i pozwolenia: kiedy biurokracja może wstrzymać prace?
Nie każdy remont wymaga pozwoleń, ale ignorowanie formalności może prowadzić do poważnych konsekwencji i, co najważniejsze, do opóźnień. Jeśli Twój remont zakłada ingerencję w części wspólne budynku (np. wymiana okien na klatce schodowej, montaż klimatyzacji na elewacji) lub, co gorsza, w ściany nośne, musisz uzyskać odpowiednie zgody od administracji budynku, spółdzielni, wspólnoty mieszkaniowej, a czasem nawet pozwolenie na budowę. Proces uzyskiwania takich zgód może trwać od kilku tygodni do kilku miesięcy, co skutecznie wstrzyma prace na samym początku. Zawsze sprawdź lokalne przepisy i wymagania przed rozpoczęciem jakichkolwiek prac strukturalnych.
Remont mieszkania krok po kroku: ile czasu zarezerwować na każdy etap?
Etap 1: Prace "brudne" demontaż, kucie i wyburzanie (1-2 tygodnie)
Zaczynamy od najbardziej inwazyjnych i najbrudniejszych prac. Na tym etapie skuwa się stare płytki, usuwa podłogi, demontuje stare instalacje, a jeśli planujemy zmiany w układzie pomieszczeń wyburza ścianki działowe. To czas, kiedy mieszkanie zamienia się w plac budowy. W zależności od metrażu i zakresu wyburzeń, ten etap zazwyczaj trwa od kilku dni do tygodnia. Ważne jest, aby na tym etapie zadbać o odpowiednie zabezpieczenie pozostałych części mieszkania i wywóz gruzu.
Etap 2: Serce domu w budowie wymiana instalacji elektrycznej i hydraulicznej (2-3 tygodnie)
Po demontażu przychodzi czas na kluczowe prace instalacyjne. Wymiana instalacji elektrycznej i hydraulicznej to podstawa każdego generalnego remontu. Na tym etapie kładzie się nowe rury, przewody, montuje puszki elektryczne i punkty wod-kan. Dla mieszkania o powierzchni około 50 m² prace te zajmują zazwyczaj od 7 do 14 dni. Jeśli mówimy o bardziej skomplikowanych zmianach w układzie łazienki czy kuchni, sama hydraulika może zająć nawet do 3 tygodni. To etap, który wymaga precyzji i doświadczenia, ponieważ błędy tutaj mogą być bardzo kosztowne w przyszłości.
Etap 3: Czas na nowe fundamenty tynki, wylewki i przygotowanie podłoży (2-4 tygodnie)
Kiedy instalacje są już na swoim miejscu, przychodzi czas na przygotowanie powierzchni. Tynkowanie ścian i sufitów to praca, która potrafi zająć 1-2 tygodnie, w zależności od techniki i stanu ścian. Następnie wykonuje się wylewki podłogowe, które muszą odpowiednio wyschnąć. Czas schnięcia jest kluczowy i nie można go przyspieszać na siłę, ponieważ wilgoć w podłożu może później prowadzić do problemów z podłogami. Cały ten etap, wraz z niezbędnym czasem na schnięcie, może trwać od 2 do 4 tygodni.
Etap 4: Precyzja i estetyka układanie płytek w łazience i kuchni (1-3 tygodnie)
Po przygotowaniu podłoży, ekipa przechodzi do prac glazurniczych. Układanie płytek w łazience i kuchni to etap wymagający precyzji i cierpliwości. Same prace glazurnicze mogą zająć od 1 do 2 tygodni, w zależności od wielkości płytek, skomplikowania wzoru i metrażu. Jeśli mówimy o kompleksowym remoncie całej łazienki, wraz z montażem białym, musimy liczyć się z czasem 2-4 tygodni. Remont kuchni, w zależności od zakresu prac, to zazwyczaj 1-3 tygodnie.Etap 5: Gładkie ściany i sufity szpachlowanie, gruntowanie i pierwsze malowanie (1-3 tygodnie)
Teraz czas na wygładzenie powierzchni. Szpachlowanie ścian i sufitów to praca etapowa, która wymaga nakładania kilku warstw i szlifowania. Jest to kluczowe dla uzyskania idealnie gładkich powierzchni pod malowanie. Ten etap, wraz z gruntowaniem i nałożeniem pierwszej warstwy farby, może zająć do 3 tygodni. To czasochłonny proces, ale jego dokładność decyduje o finalnym efekcie estetycznym.
Etap 6: Finał pod stopami montaż podłóg i listew przypodłogowych (1 tydzień)
Kiedy ściany są już gotowe, można przystąpić do montażu podłóg. Układanie paneli, parkietu czy desek wymaga odpowiedniego przygotowania podłoża i precyzji. Ten etap, wraz z montażem listew przypodłogowych, zazwyczaj trwa od 3 do 5 dni dla standardowego mieszkania. Jeśli podłogi są klejone, należy doliczyć czas na schnięcie kleju.
Etap 7: Ostatnie szlify malowanie końcowe, biały montaż i instalacja drzwi (1-2 tygodnie)
Na sam koniec zostają prace wykończeniowe, które nadają mieszkaniu ostateczny charakter. Obejmują one końcowe malowanie (dla 60 m² to około 3-5 dni), biały montaż (instalacja armatury w łazience i kuchni, montaż gniazdek i włączników elektrycznych kilka dni), a także montaż drzwi wewnętrznych. Jeśli planujesz meble na wymiar, pamiętaj, że na ich wykonanie trzeba czekać zazwyczaj 4-5 tygodni, a sam montaż zajmuje kolejne dni. Cały ten etap, wraz z drobnymi poprawkami i sprzątaniem, to zazwyczaj 1-2 tygodnie.

Jak nie zwariować i przyspieszyć remont? Sprawdzone porady
Plan to podstawa: dlaczego szczegółowy harmonogram i budżet oszczędzą twój czas i nerwy?

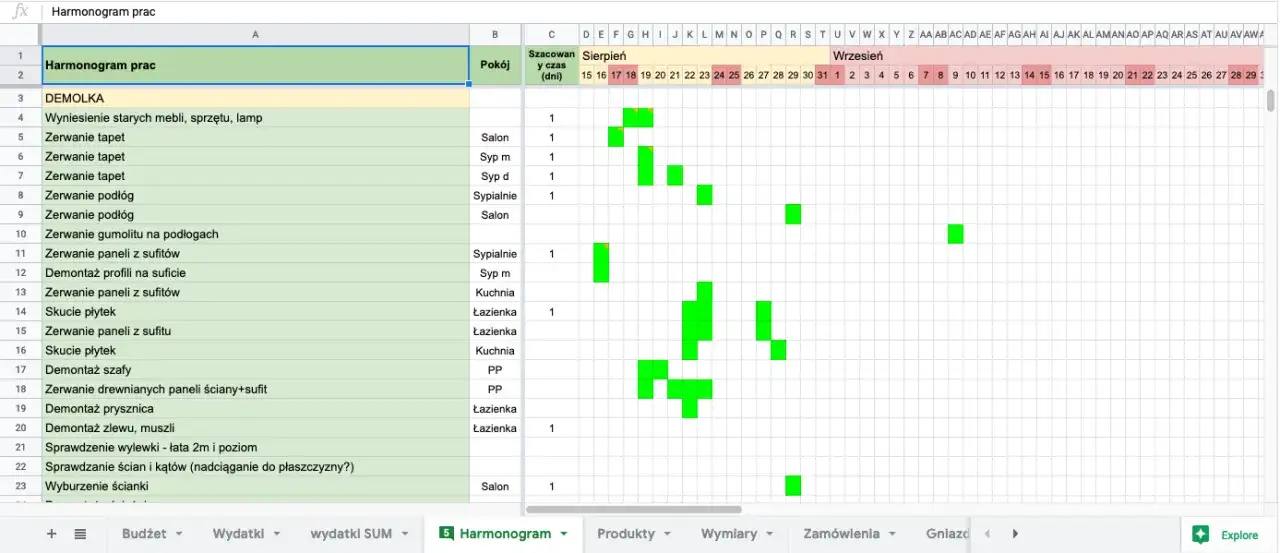

To mantra, którą powtarzam każdemu klientowi: szczegółowy plan to Twój najlepszy przyjaciel. Bez dokładnego harmonogramu prac i realistycznego budżetu, remont szybko może wymknąć się spod kontroli. Rozpisz każdy etap, określ terminy, a co najważniejsze dolicz bufor czasowy (15-20%) na nieprzewidziane sytuacje. Wierzę, że lepiej być mile zaskoczonym, że remont skończył się wcześniej, niż sfrustrowanym opóźnieniami. Taki bufor uratuje Cię przed stresem i pozwoli na elastyczność, gdy pojawią się wspomniane "niespodzianki".
Zamawiaj z wyprzedzeniem: logistyka materiałów jako klucz do płynności prac
Powtórzę to jeszcze raz, bo to naprawdę ważne: zamawiaj wszystkie materiały z odpowiednim wyprzedzeniem. Nie czekaj, aż ekipa poprosi o płytki, by dopiero wtedy je zamawiać. Sprawdź czasy dostaw dla każdego elementu od płytek, przez armaturę, po drzwi i podłogi. Im szybciej materiały znajdą się na budowie (lub w magazynie), tym mniejsze ryzyko przestojów i opóźnień. Dobrze zorganizowana logistyka to płynność prac i spokój ducha.
Jeden wykonawca czy kilku specjalistów? Co się bardziej opłaca czasowo?
Choć zatrudnienie kilku niezależnych fachowców (elektryka, hydraulika, glazurnika) może wydawać się tańsze, często generuje to problemy z koordynacją i opóźnienia. Każdy specjalista pracuje w swoim tempie, a ich harmonogramy mogą się ze sobą kłócić. Z mojego doświadczenia wynika, że skorzystanie z usług jednej firmy remontowej działającej "pod klucz" jest często bardziej opłacalne czasowo. Taka firma bierze na siebie odpowiedzialność za koordynację wszystkich fachowców, pilnowanie terminów i rozwiązywanie problemów, co znacząco przyspiesza i usprawnia cały proces.
Przeczytaj również: Źle wykonany remont? Gdzie zgłosić i odzyskać pieniądze!
Gotowy projekt wnętrz: jak profesjonalna dokumentacja skraca czas podejmowania decyzji na budowie?
Posiadanie gotowego, szczegółowego projektu wnętrz to prawdziwy game changer. Profesjonalna dokumentacja, zawierająca rzuty, wizualizacje, rozmieszczenie punktów elektrycznych i wod-kan, a także specyfikację materiałów, eliminuje czasochłonne konsultacje i improwizację na budowie. Ekipa remontowa dokładnie wie, co ma robić, gdzie co ma być, i jakie materiały zastosować. To minimalizuje ryzyko błędów, przyspiesza podejmowanie decyzji i, co za tym idzie, skraca ogólny czas remontu. Inwestycja w projekt zwraca się w postaci oszczędzonego czasu i nerwów.
