Ile trwa remont łazienki w bloku? Realne widełki czasowe i kluczowe etapy
- Małe odświeżenie łazienki (np. malowanie, wymiana armatury) to kwestia 2-4 dni roboczych.
- Standardowy remont (skuwanie płytek, nowe instalacje, płytki, biały montaż) zazwyczaj zajmuje od 10 do 15 dni roboczych, czyli 2-3 tygodnie.
- Generalny remont z modyfikacjami (np. przesuwanie ścianek, zmiana układu instalacji) może potrwać 20-25 dni roboczych, czyli 4-5 tygodni.
- Kluczowe etapy to prace rozbiórkowe, instalacyjne, murarsko-tynkarskie, układanie płytek i biały montaż, z uwzględnieniem przerw technologicznych.
- Na czas remontu znacząco wpływają zakres prac, metraż, dostępność fachowców i materiałów, a także niespodzianki w starym budownictwie.
Co wpływa na czas remontu łazienki w bloku?
Czas trwania remontu łazienki jest niezwykle zmienny i zależy od wielu czynników, które często są ze sobą powiązane. Nie ma jednej uniwersalnej odpowiedzi, ale dzięki analizie kilku kluczowych aspektów możemy znacznie precyzyjniej oszacować, ile dni, a nawet tygodni, spędzimy bez w pełni funkcjonalnej łazienki. Jako ekspert z doświadczeniem w branży, zawsze podkreślam, że szczegółowe planowanie to podstawa.Małe odświeżenie a generalna demolka: jak zakres prac definiuje harmonogram?
Zakres prac to absolutny fundament, od którego zależy cały harmonogram. Jeśli planujemy jedynie małe odświeżenie, takie jak wymiana armatury, odmalowanie ścian czy montaż nowej szafki z lustrem, możemy liczyć na szybkie zakończenie prac zazwyczaj od 2 do 4 dni roboczych. To idealne rozwiązanie, gdy budżet jest ograniczony, a łazienka nie wymaga gruntownych zmian. Inaczej wygląda sytuacja przy standardowym remoncie, który obejmuje skuwanie starych płytek, wymianę instalacji wodno-kanalizacyjnej i elektrycznej, wykonanie hydroizolacji, położenie nowych płytek oraz biały montaż. W takim przypadku musimy przygotować się na od 10 do 15 dni roboczych, co przekłada się na 2-3 tygodnie. Jeśli natomiast myślimy o generalnym remoncie z modyfikacjami, takimi jak przesuwanie ścianek działowych, zmiana układu punktów hydraulicznych i elektrycznych czy montaż sufitu podwieszanego, czas trwania może wydłużyć się nawet do 20-25 dni roboczych, czyli 4-5 tygodni. Każda taka zmiana wymaga dodatkowego czasu na projektowanie, wykonanie i często także na uzyskanie odpowiednich zgód.
Metraż ma znaczenie: Dlaczego remont łazienki 3m² i 8m² to dwa różne światy czasowe?
Choć mogłoby się wydawać, że różnica kilku metrów kwadratowych nie ma dużego znaczenia, w rzeczywistości metraż łazienki znacząco wpływa na czas trwania remontu. Większa powierzchnia to automatycznie więcej materiałów do ułożenia czy to płytek, czy gładzi. To także więcej metrów instalacji do poprowadzenia, co zwiększa złożoność i czasochłonność prac hydraulicznych i elektrycznych. W większych łazienkach często pojawiają się też bardziej skomplikowane rozwiązania, takie jak zabudowy, wnęki, czy podwójne umywalki, które wymagają większej precyzji i czasu wykonania. Każdy etap prac, od rozbiórki po biały montaż, będzie trwał dłużej w przestronnej łazience niż w małym pomieszczeniu, gdzie wszystko jest "na wyciągnięcie ręki".
Jedna ekipa czy kilku fachowców? Wpływ organizacji pracy na ostateczny termin
Organizacja pracy to kolejny kluczowy element wpływający na harmonogram. Zatrudnienie jednej, kompleksowej ekipy remontowej ma tę zaletę, że koordynacja prac jest znacznie prostsza. Ekipa sama ustala kolejność i terminy, minimalizując przestoje. Wadą może być wyższa cena i dłuższy czas oczekiwania na wolny termin. Z kolei decydując się na kilku niezależnych fachowców (hydraulik, elektryk, płytkarz), możemy potencjalnie obniżyć koszty, ale musimy liczyć się z koniecznością samodzielnej koordynacji. To wymaga od nas znacznie więcej czasu i zaangażowania, a także wiąże się z ryzykiem opóźnień, jeśli jeden z fachowców nie stawi się na czas lub nie skończy pracy w wyznaczonym terminie, blokując kolejnego. Moje doświadczenie pokazuje, że dobra, zgrana ekipa to inwestycja, która się opłaca, zwłaszcza w kontekście oszczędności czasu i nerwów.

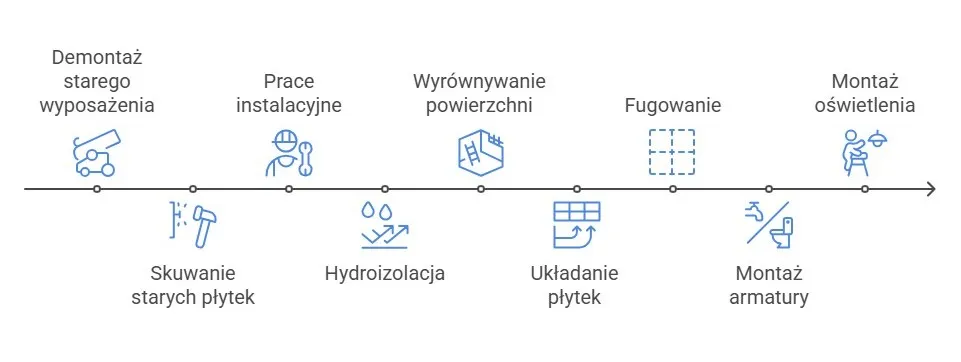

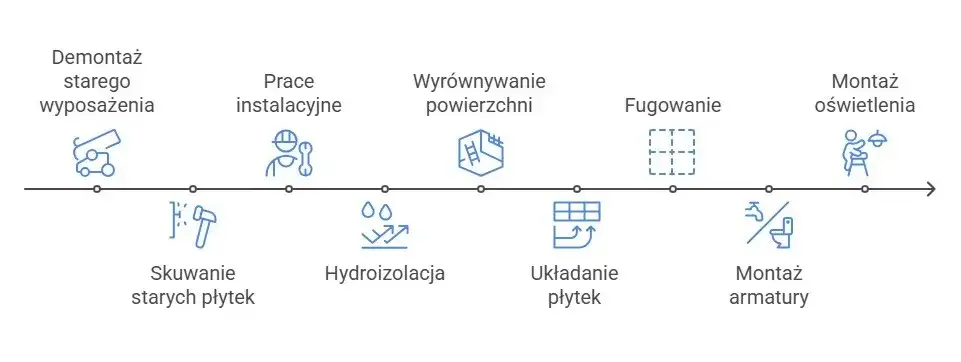

Remont łazienki krok po kroku: realistyczny harmonogram
Przygotowanie szczegółowego harmonogramu to podstawa każdego udanego remontu. Poniżej przedstawiam realistyczny podział prac na etapy, uwzględniając typowe czasy trwania i niezbędne przerwy technologiczne, które często bywają niedoceniane.
Tydzień 1: Kurz, hałas i fundamenty, czyli etap wyburzeń i nowych instalacji
Pierwszy tydzień remontu to zazwyczaj najbardziej inwazyjny i głośny okres. Rozpoczynamy od prac przygotowawczych i rozbiórkowych: kucia starych płytek, demontażu armatury (wanny, umywalki, WC), a następnie wynoszenia gruzu. Ten etap, w zależności od wielkości łazienki i ilości materiału do usunięcia, zajmuje zazwyczaj 1-2 dni. Po usunięciu starych elementów przechodzimy do prac instalacyjnych. To kluczowy moment, w którym wymieniamy lub modyfikujemy instalację hydrauliczną (nowe rury wodne i kanalizacyjne) oraz elektryczną (rozmieszczenie gniazdek, punktów świetlnych). Ten etap trwa zwykle 1-3 dni, w zależności od skomplikowania projektu i ewentualnych niespodzianek w starych ścianach.
Przerwy technologiczne: Ukryci pożeracze czasu, o których musisz wiedzieć
Przerwy technologiczne to często niedoceniane, ale absolutnie kluczowe elementy harmonogramu. Ignorowanie ich skutkuje obniżeniem jakości i trwałości remontu, a w konsekwencji kosztownymi poprawkami. Oto najważniejsze z nich:
- Schnięcie wylewki samopoziomującej: Po wylaniu nowej posadzki musimy poczekać. Chodzenie po niej jest możliwe po około 24-48 godzinach, ale pełną wytrzymałość i gotowość do dalszych prac (np. układania płytek) uzyskuje ona dopiero po kilku dniach.
- Schnięcie tynków i gładzi: Jeśli ściany wymagały gruntownego wyrównania, tynki i gładzie potrzebują czasu na wyschnięcie. Może to trwać od 2 do nawet 7 dni, w zależności od grubości warstw i warunków wentylacyjnych w łazience. Niewystarczające wyschnięcie grozi pękaniem i odspajaniem się kolejnych warstw.
- Schnięcie hydroizolacji: Hydroizolacja, czyli warstwa chroniąca przed wilgocią, jest aplikowana w kilku warstwach (zazwyczaj dwóch). Każda warstwa potrzebuje od kilku do 24 godzin na wyschnięcie przed nałożeniem kolejnej. To czas, którego nie da się przyspieszyć bez ryzyka utraty właściwości ochronnych.
Tydzień 2: Czas na precyzję od hydroizolacji po pierwsze płytki na ścianach
Drugi tydzień to etap, który wymaga największej precyzji i staranności. Po zakończeniu prac instalacyjnych i ewentualnym wyschnięciu tynków, przechodzimy do prac murarsko-tynkarskich, czyli wyrównywania ścian i podłóg oraz wykonania wylewki samopoziomującej, jeśli była taka potrzeba. To zajmuje 1-2 dni plus czas na schnięcie. Następnie niezwykle ważnym krokiem jest wykonanie hydroizolacji, która chroni łazienkę przed wilgocią. Po jej wyschnięciu rozpoczyna się najbardziej widoczny etap układanie płytek. W zależności od wielkości łazienki, formatu płytek i ich skomplikowanego wzoru, ten proces trwa zazwyczaj 2-4 dni. W tym czasie ściany nabierają nowego charakteru, a łazienka zaczyna wyglądać coraz bardziej jak gotowe pomieszczenie.
Tydzień 3: Finisz coraz bliżej fugowanie, malowanie i biały montaż
Trzeci tydzień to zazwyczaj finisz prac, który przynosi największą satysfakcję. Po związaniu kleju do płytek (co trwa około 24-48 godzin), następuje fugowanie i silikonowanie. Ten etap, polegający na wypełnianiu szczelin między płytkami i uszczelnianiu newralgicznych miejsc, zajmuje zazwyczaj 1 dzień. Następnie przechodzimy do malowania gruntowania i dwukrotnego malowania sufitu oraz ścian, które nie są pokryte płytkami. To zajmuje 1-2 dni, z uwzględnieniem czasu schnięcia poszczególnych warstw. Ostatnim, ale nie mniej ważnym krokiem jest montaż końcowy, czyli biały montaż. Obejmuje on instalację wanny lub kabiny prysznicowej, umywalki, toalety, montaż baterii, oświetlenia, lustra oraz mebli łazienkowych. Ten etap, który finalizuje wygląd łazienki, trwa zazwyczaj 1-2 dni. Po jego zakończeniu łazienka jest gotowa do użytku!

Najczęstsze przyczyny opóźnień remontu łazienki w bloku
Nawet najlepiej zaplanowany remont może napotkać na przeszkody. Moje wieloletnie doświadczenie w branży nauczyło mnie, że przewidywanie potencjalnych problemów to klucz do ich minimalizowania. Oto najczęstsze przyczyny opóźnień, z którymi możesz się zmierzyć, remontując łazienkę w bloku.
„Kreatywność” poprzedników: Niespodzianki ukryte w ścianach i podłogach

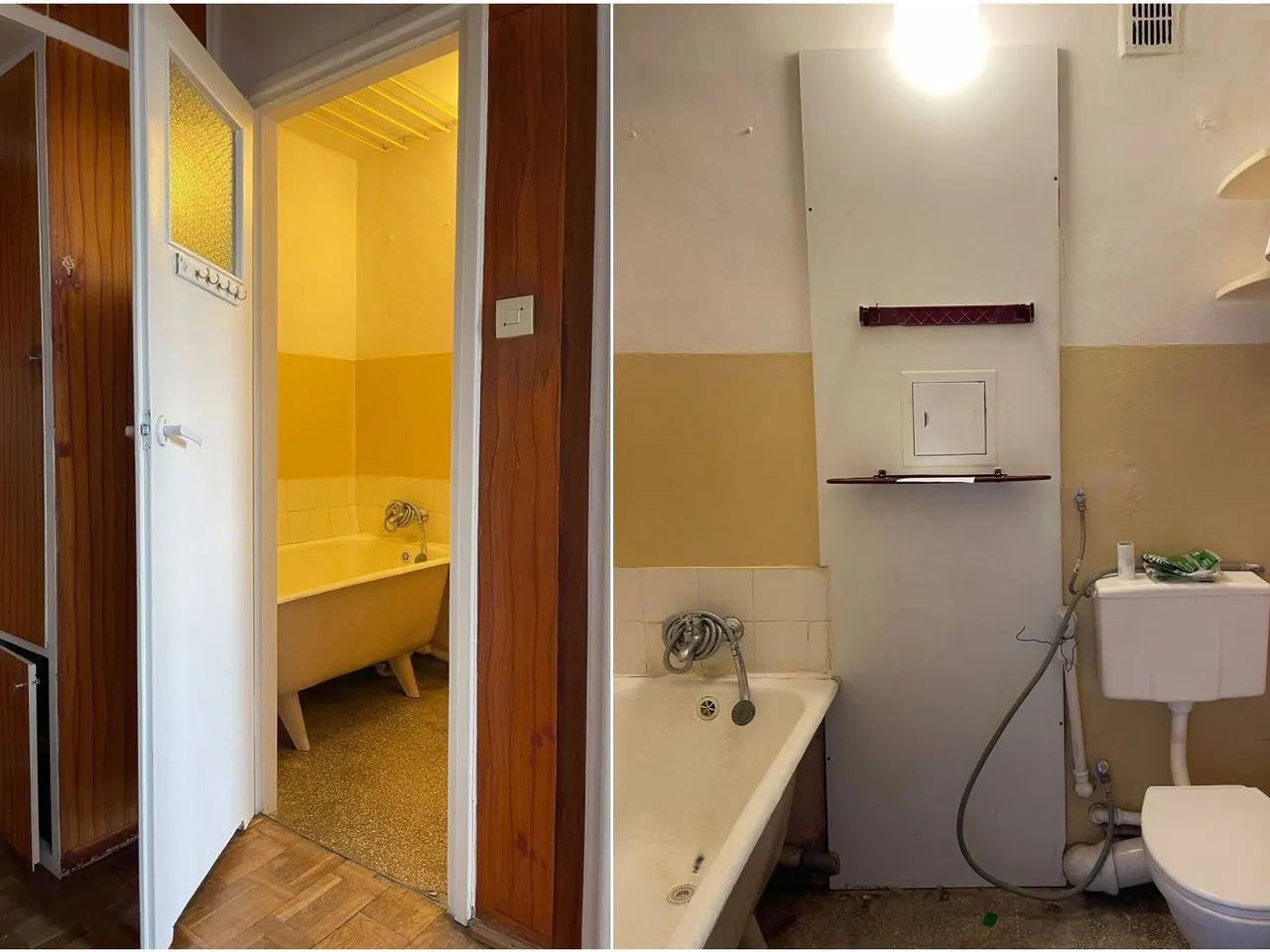

Remontując łazienkę w starym bloku, niemal zawsze natrafiamy na "niespodzianki" pozostawione przez poprzednich właścicieli lub dawnych budowlańców. Krzywe ściany i podłogi to standard, co wymaga dodatkowego czasu na ich wyrównanie. Często odkrywamy też nietypowe, a wręcz "kreatywne" rozwiązania instalacyjne, które nie spełniają dzisiejszych standardów i wymagają gruntownej przebudowy. Najpoważniejszą niespodzianką może być konieczność wymiany pionów wodno-kanalizacyjnych, co jest już poważną ingerencją w konstrukcję budynku i wymaga koordynacji z sąsiadami oraz administracją. Takie nieprzewidziane prace potrafią wydłużyć remont o kilka dni, a nawet tygodni.
Terminy dostaw materiałów: Jak długo poczekasz na wymarzone płytki i armaturę?
W dzisiejszych czasach, gdy wiele materiałów jest produkowanych na zamówienie lub sprowadzanych z zagranicy, terminy dostaw mogą być prawdziwym pożeraczem czasu. Meble na wymiar, niestandardowe płytki, designerska armatura czy specjalistyczne kabiny prysznicowe na te elementy często trzeba czekać od 4 do nawet 8 tygodni. Jeśli nie zamówisz ich z odpowiednim wyprzedzeniem, remont może zostać wstrzymany na długie tygodnie, czekając na kluczowe komponenty. Zawsze doradzam moim klientom, aby zamawiali wszystko, co ma dłuższy termin realizacji, jeszcze przed rozpoczęciem prac rozbiórkowych.
Dostępność fachowca: Dlaczego na najlepszych trzeba czekać miesiącami?
W Polsce rynek usług remontowych jest bardzo dynamiczny, a dobrzy, sprawdzeni fachowcy są na wagę złota. Niestety, oznacza to, że na ich wolny termin często trzeba czekać miesiącami. Jeśli rozpoczniesz poszukiwania ekipy zbyt późno, możesz być zmuszony do wyboru mniej doświadczonych wykonawców lub do znacznego opóźnienia rozpoczęcia remontu. Zawsze rekomenduję, aby poszukiwania i rezerwacja terminu u wybranej ekipy odbyły się na kilka miesięcy przed planowaną datą rozpoczęcia prac.
Formalności w spółdzielni: Kiedy remont wymaga zgody, a kiedy tylko zgłoszenia?
Remont w bloku mieszkalnym często wiąże się z koniecznością załatwienia formalności w spółdzielni lub wspólnocie mieszkaniowej. Zazwyczaj wystarczy zgłoszenie remontu do administracji, zwłaszcza jeśli prace nie ingerują w części wspólne. Jednak w przypadku prac bardziej inwazyjnych, takich jak wymiana pionów wodno-kanalizacyjnych, przesuwanie ścianek działowych (zwłaszcza nośnych) czy zmiana układu instalacji, konieczne może być uzyskanie formalnej zgody. Proces ten może potrwać od kilku dni do nawet kilku tygodni, a jego zaniedbanie może skutkować wstrzymaniem prac lub koniecznością przywrócenia stanu poprzedniego.
Jak zaplanować remont, by przebiegł sprawnie?
Odpowiednie przygotowanie to klucz do uniknięcia niepotrzebnych opóźnień i stresu podczas remontu. Jako ekspert, zawsze powtarzam, że dobry plan to połowa sukcesu. Oto moje sprawdzone rady, które pomogą Ci przejść przez ten proces sprawnie.
Zamów wszystko z wyprzedzeniem: Klucz do płynności prac
To jedna z najważniejszych zasad. Wszystkie materiały wykończeniowe i elementy wyposażenia, zwłaszcza te z dłuższym terminem dostawy (np. meble na wymiar, niestandardowe płytki, armatura z konkretnej kolekcji), powinny być zamówione z odpowiednim wyprzedzeniem. Idealnie, jeśli będą już na placu budowy lub w magazynie wykonawcy, zanim ekipa rozpocznie prace. Dzięki temu unikniesz przestojów i frustrującego oczekiwania na dostawę, która może wstrzymać cały proces na tygodnie.Szczegółowa umowa z wykonawcą: Twoja polisa ubezpieczeniowa na wypadek opóźnień
Nigdy nie lekceważ znaczenia szczegółowej umowy z wykonawcą. Powinna ona zawierać nie tylko zakres prac i kosztorys, ale przede wszystkim dokładny harmonogram z datami rozpoczęcia i zakończenia poszczególnych etapów. Co więcej, warto zawrzeć w niej kary umowne za opóźnienia. Taka umowa to Twoja polisa ubezpieczeniowa, która chroni Cię przed nieuczciwymi praktykami i daje podstawę do egzekwowania terminów. Pamiętaj, że umowa powinna być jasna i zrozumiała dla obu stron.
Stwórz bufor czasowy: Dlaczego warto dodać 20% do wstępnych założeń?
Nawet przy najlepszym planowaniu, w remoncie zawsze mogą pojawić się nieprzewidziane okoliczności czy to wspomniane "niespodzianki" w ścianach, czy drobne opóźnienia w dostawach. Dlatego zawsze doradzam, aby do wstępnie oszacowanego czasu remontu dodać minimum 20% buforu czasowego. Jeśli remont ma trwać 3 tygodnie, załóż 3,5-4 tygodnie. Dzięki temu, nawet jeśli coś pójdzie nie po Twojej myśli, nie będziesz musiał panikować, a remont nie zakłóci Twoich dalszych planów w tak dużym stopniu. To daje komfort psychiczny i przestrzeń na elastyczne reagowanie.
Przeczytaj również: Ile kosztuje remont mieszkania? Zobacz aktualne ceny i nie przepłacaj!
Ile potrwa remont twojej łazienki? Podsumowanie
Podsumowując, czas trwania remontu łazienki w bloku zależy od wielu czynników, ale możemy wyróżnić trzy główne scenariusze:
- Remont ekspresowy (2-4 dni roboczych): Idealny, gdy potrzebujesz szybkiego odświeżenia bez większych ingerencji.
- Realistyczny standard (10-15 dni roboczych, czyli 2-3 tygodnie): Najczęściej wybierany scenariusz, obejmujący kompleksową wymianę wnętrza łazienki.
- Remont generalny (20-25 dni roboczych, czyli 4-5 tygodni): Wymaga największej cierpliwości, ale daje pełną swobodę w aranżacji i modyfikacji przestrzeni.
Remont ekspresowy (2-4 dni): Kiedy jest możliwy?
Remont ekspresowy, trwający zaledwie 2 do 4 dni roboczych, jest możliwy, gdy zakres prac jest minimalny i nie wymaga skuwania płytek ani ingerencji w instalacje. Obejmuje zazwyczaj wymianę armatury (np. baterii, deszczownicy), odmalowanie ścian i sufitu, a także wymianę szafki z lustrem czy drobnych akcesoriów. To doskonałe rozwiązanie, gdy łazienka jest w dobrym stanie technicznym, a Ty pragniesz jedynie nadać jej świeższy wygląd lub dostosować do bieżących trendów.
Realistyczny standard (2-3 tygodnie): Co obejmuje ten scenariusz?
Scenariusz realistycznego standardowego remontu, trwający od 10 do 15 dni roboczych (2-3 tygodnie), jest najczęściej spotykany i obejmuje gruntowną metamorfozę łazienki. W jego skład wchodzi skuwanie starych płytek, wymiana instalacji wodno-kanalizacyjnej i elektrycznej, wykonanie niezbędnej hydroizolacji, położenie nowych płytek (glazury i terakoty) oraz finalny biały montaż (instalacja wanny/prysznica, umywalki, toalety). To kompleksowe podejście, które pozwala na całkowitą zmianę funkcjonalności i estetyki pomieszczenia.
Remont generalny (4-5 tygodni): Kiedy musisz uzbroić się w cierpliwość?
Remont generalny, który może potrwać od 20 do 25 dni roboczych (4-5 tygodni), jest konieczny, gdy planujesz poważne zmiany w układzie łazienki. Oprócz standardowego zakresu prac, wlicza się w niego dodatkowe działania, takie jak przesuwanie ścianek działowych, zmiana układu punktów hydraulicznych i elektrycznych, montaż sufitu podwieszanego czy budowa niestandardowych zabudów. Taki remont wymaga największej cierpliwości i precyzyjnego planowania, ale w zamian oferuje całkowicie nową, spersonalizowaną przestrzeń, idealnie dopasowaną do Twoich potrzeb i wizji.
