Rozpoczęcie remontu mieszkania to dla wielu osób wyzwanie, które często wiąże się z obawami przed chaosem, nieprzewidzianymi kosztami i błędami. Jako Rafał Kowalski, z mojego doświadczenia wiem, że kluczem do sukcesu jest solidne przygotowanie. Ten praktyczny przewodnik krok po kroku przeprowadzi Cię przez początkowe etapy planowania i realizacji, dostarczając uporządkowaną listę działań, która pomoże uniknąć typowych pułapek.
Planowanie i kolejność prac to podstawa: jak zacząć remont mieszkania bez stresu?
- Zawsze zaczynaj od szczegółowego planu i harmonogramu prac, aby uniknąć chaosu i błędów.
- Przestrzegaj prawidłowej kolejności prac remontowych: od "brudnych" rozbiórek, przez instalacje i prace "mokre", aż po czyste wykończenia.
- Stwórz realistyczny budżet, uwzględniając materiały, robociznę i obowiązkową rezerwę 10-20% na nieprzewidziane wydatki.
- Zapoznaj się z formalnościami prawnymi niektóre prace wymagają zgłoszenia lub pozwolenia na budowę, a spółdzielnia/wspólnota może mieć własne regulaminy.
- Wybierz sprawdzoną ekipę remontową i zawsze podpisz szczegółową umowę, która zabezpieczy Twoje interesy.
- Przed startem prac odpowiednio zabezpiecz mieszkanie i części wspólne budynku, a także poinformuj sąsiadów.
Solidny plan remontu to klucz do sukcesu
Z mojego doświadczenia wynika, że absolutną podstawą każdego udanego remontu jest stworzenie szczegółowego planu i harmonogramu prac. To właśnie on pozwala uniknąć wielu błędów, które często wynikają z nieprawidłowej kolejności działań. Dzięki przemyślanemu planowaniu zaoszczędzisz nie tylko czas i nerwy, ale przede wszystkim pieniądze, minimalizując ryzyko kosztownych poprawek.
Chaos kontrolowany, czyli jak uniknąć najdroższych błędów na starcie
Początkowy etap remontu bywa chaotyczny, ale możesz nad nim zapanować. Pamiętaj, że każdy błąd na tym etapie może kosztować Cię najwięcej. Oto kilka wskazówek, jak kontrolować ten początkowy chaos:
- Jasno określ cele: Zanim zaczniesz, dokładnie wiedz, co chcesz osiągnąć. Czy to ma być tylko odświeżenie, czy gruntowna zmiana układu?
- Realistycznie oszacuj czas i zasoby: Nie zakładaj, że wszystko pójdzie gładko. Zawsze dolicz trochę buforu czasowego i finansowego.
- Przygotuj się na niespodzianki: W starym budownictwie tynk może odpadać płatami, a instalacje okazać się w gorszym stanie, niż przypuszczałeś. Akceptacja, że coś może pójść nie tak, to już połowa sukcesu.
- Dokumentuj wszystko: Zdjęcia przed, w trakcie i po pracach to nie tylko pamiątka, ale też dowód w razie sporów z wykonawcą.
Od czego zależy zakres remontu? Definiowanie celów: odświeżenie czy rewolucja?
Precyzyjne określenie zakresu remontu to fundament. Czy planujesz jedynie odświeżenie mieszkania, polegające na malowaniu ścian, wymianie podłóg i drobnych naprawach, czy może generalny remont z wyburzaniem ścian, zmianą układu funkcjonalnego i kompleksową wymianą instalacji? Odpowiedź na to pytanie ma kluczowe znaczenie dla całego procesu planowania, budżetowania i wyboru ekipy. Odświeżenie wymaga mniejszych nakładów finansowych i czasowych, często można je przeprowadzić samodzielnie lub z pomocą mniejszej ekipy. Generalny remont to z kolei duże przedsięwzięcie, które wymaga zaangażowania wielu specjalistów, szczegółowego projektu i znacznie większego budżetu. Inne będą też formalności.
Twój pierwszy i najważniejszy dokument: Jak stworzyć harmonogram prac, który działa?
Skuteczny harmonogram prac remontowych to Twój osobisty drogowskaz. Powinien być nie tylko listą zadań, ale realnym planem działania. Oto kluczowe elementy, które powinien zawierać:
- Etapy prac: Podziel remont na logiczne fazy, np. rozbiórka, instalacje, prace "mokre", wykończenia.
- Szacowany czas trwania każdego etapu: Bądź realistyczny. Lepiej założyć nieco więcej czasu, niż potem denerwować się opóźnieniami.
- Odpowiedzialne osoby/ekipy: Przypisz konkretne zadania do wykonawców lub do siebie, jeśli planujesz część prac wykonać samodzielnie.
- Kamienie milowe: Określ kluczowe punkty kontrolne, np. zakończenie prac instalacyjnych, odbiór tynków, które pozwolą Ci monitorować postępy.
- Terminy dostaw materiałów: Upewnij się, że materiały będą na budowie wtedy, gdy są potrzebne, aby uniknąć przestojów.

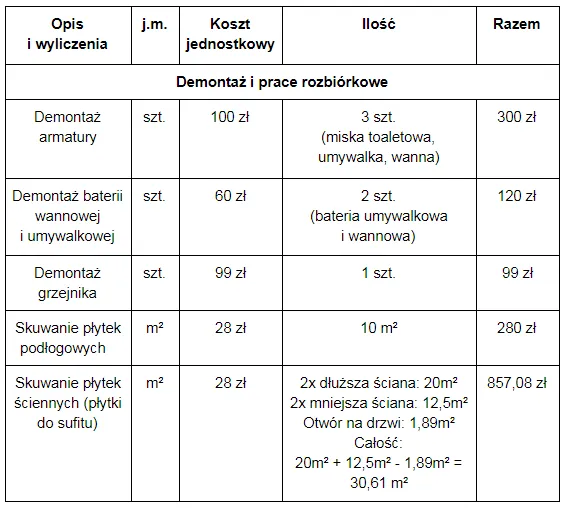

Realistyczne oszacowanie kosztów remontu w 2026 roku
Budżetowanie to jeden z najważniejszych, a jednocześnie najbardziej stresujących elementów remontu. Z mojego doświadczenia wiem, że bez szczegółowego kosztorysu bardzo łatwo o finansowe niespodzianki, które potrafią skutecznie zrujnować cały projekt. Realistyczne oszacowanie kosztów pozwala utrzymać kontrolę nad wydatkami i uniknąć niepotrzebnego zadłużenia.
Robocizna, materiały, niespodzianki: Główne składniki Twojego kosztorysu
Kiedy tworzysz kosztorys, musisz uwzględnić kilka kluczowych pozycji. Pamiętaj, że każda z nich ma znaczący wpływ na ostateczną kwotę:
- Koszty materiałów: To wszystko, co fizycznie znajdzie się w Twoim mieszkaniu od płytek i paneli, przez farby, tynki, po armaturę i osprzęt elektryczny. Ceny mogą się bardzo różnić w zależności od jakości i marki.
- Koszty robocizny: To wynagrodzenie dla ekipy remontowej. Z moich obserwacji wynika, że koszty robocizny stanowią średnio 30-50% całkowitych kosztów remontu. To duża część budżetu, dlatego tak ważne jest wybranie sprawdzonej ekipy i precyzyjne ustalenie zakresu prac.
- Rezerwa na nieprzewidziane wydatki: To absolutny mus! Zawsze, ale to zawsze, dolicz 10-20% całości budżetu na niespodziewane sytuacje. O tym elemencie opowiem więcej za chwilę.
Ile kosztuje metr kwadratowy remontu? Aktualne stawki i przykładowe wyceny
W 2026 roku, jak pokazują rynkowe dane, koszt generalnego remontu mieszkania w średnim standardzie waha się od 2200 do 3500 zł/m². Oczywiście, standard wykończenia i region kraju mogą znacząco wpłynąć na te widełki. Aby dać Ci lepsze wyobrażenie, przygotowałem przykładowe szacunkowe koszty całkowite dla popularnych metraży:
| Metraż mieszkania | Szacunkowy koszt remontu (średni standard) |
|---|---|
| 40 m² | 95 000 125 000 zł |
| 50 m² | 110 000 160 000 zł |
| 60 m² | 145 000 190 000 zł |
Ukryte koszty, o których nikt nie mówi: Jak przygotować bufor bezpieczeństwa (10-20%)?
Z mojego doświadczenia wynika, że rezerwa na nieprzewidziane wydatki, w wysokości 10-20% całości budżetu, jest absolutnie niezbędna. To nie jest opcja, to konieczność. Remont to proces dynamiczny, a stare budownictwo potrafi zaskoczyć. Typowe "ukryte koszty", które mogą się pojawić, to na przykład konieczność wymiany dodatkowych fragmentów instalacji, które na pierwszy rzut oka wydawały się sprawne, ale po demontażu okazały się być w fatalnym stanie. Czasem pojawiają się problemy z konstrukcją, które wymagają wzmocnień, o których nie wiedzieliśmy przed rozpoczęciem prac. Zdarzają się też zmiany w projekcie, które wynikają z nowych pomysłów w trakcie realizacji. Taki bufor bezpieczeństwa pozwoli Ci spać spokojniej i uniknąć stresu związanego z nagłymi, nieplanowanymi wydatkami.
Gdzie szukać oszczędności, a na czym absolutnie nie warto oszczędzać?
Oszczędzanie podczas remontu jest możliwe, ale trzeba robić to z głową. Oto kilka moich wskazówek:
Gdzie szukać oszczędności:
- Zakupy materiałów na promocjach: Śledź oferty sklepów budowlanych. Często można kupić wysokiej jakości produkty w niższych cenach.
- Wykonanie części prac we własnym zakresie: Jeśli masz smykałkę do majsterkowania, możesz samodzielnie zająć się malowaniem, montażem mebli czy sprzątaniem.
- Porównywanie ofert kilku wykonawców: Zawsze poproś o kosztorys od co najmniej trzech różnych ekip. Pamiętaj jednak, że najniższa cena nie zawsze oznacza najlepszy wybór.
- Użycie materiałów o dobrym stosunku ceny do jakości: Nie zawsze musisz wybierać najdroższe produkty, ale też unikaj tych najtańszych, które mogą szybko się zużyć.
Na czym nie warto oszczędzać:
- Instalacje: Elektryczna, wodno-kanalizacyjna, gazowa. To serce Twojego mieszkania. Ich awaria może być bardzo kosztowna i niebezpieczna.
- Jakość kluczowych materiałów konstrukcyjnych: Dotyczy to na przykład materiałów do budowy ścianek działowych czy wylewek. Ich niska jakość może prowadzić do pęknięć i innych problemów.
- Sprawdzona ekipa remontowa: Dobry fachowiec to inwestycja, która się zwraca. Unikniesz poprawek, opóźnień i stresu.
- Izolacja: Termiczna i akustyczna. Dobrej jakości izolacja to komfort i niższe rachunki za ogrzewanie w przyszłości.
Formalności przed remontem: co musisz wiedzieć?
Kwestie prawne i administracyjne często są pomijane, a to duży błąd. Z mojego doświadczenia wiem, że zaniedbanie formalności może prowadzić do poważnych problemów z urzędami, a nawet z sąsiadami. Zanim rozpoczniesz prace, upewnij się, że Twój remont jest w pełni legalny i zgodny z obowiązującymi przepisami.
Pozwolenie na budowę, zgłoszenie czy wolna amerykanka? Kiedy musisz odwiedzić urząd?
Przepisy prawa budowlanego mogą wydawać się skomplikowane, ale warto je poznać. Oto jasne rozróżnienie, kiedy musisz działać:
-
Prace niewymagające żadnych zgłoszeń ani pozwoleń:
- Malowanie, tapetowanie, odświeżanie ścian.
- Wymiana podłóg, paneli, parkietu.
- Remont łazienki lub kuchni, jeśli nie zmieniasz lokalizacji pionów wodno-kanalizacyjnych.
- Wymiana drzwi wewnętrznych.
- Drobne prace, które nie ingerują w konstrukcję budynku ani jego instalacje.
-
Prace wymagające zgłoszenia robót budowlanych:
- Przebudowa, która nie ingeruje w elementy konstrukcyjne budynku, np. wymiana okien, ale o tych samych wymiarach.
- Postawienie lekkich ścianek działowych, które nie są ścianami nośnymi.
- Zmiana sposobu użytkowania części pomieszczenia (np. adaptacja strychu na mieszkalny).
- W przypadku zgłoszenia, urząd ma 21 dni na wniesienie sprzeciwu. Jeśli tego nie zrobi, możesz rozpocząć prace.
-
Prace wymagające pozwolenia na budowę:
- Ingerencja w elementy konstrukcyjne budynku, np. wyburzanie ściany nośnej.
- Zmiana wielkości otworów okiennych lub drzwiowych (powiększenie, zmniejszenie).
- Ingerencja w instalację gazową (przeniesienie, wymiana).
- Dostawianie nowych elementów konstrukcyjnych, np. balkonu.
- W przypadku tych prac proces uzyskania pozwolenia jest dłuższy i bardziej skomplikowany.
Remont w bloku: Jakie masz obowiązki wobec spółdzielni lub wspólnoty mieszkaniowej?
Niezależnie od przepisów prawa budowlanego, mieszkając w bloku, musisz pamiętać o wewnętrznych regulaminach spółdzielni lub wspólnoty mieszkaniowej. Z mojego doświadczenia wiem, że często wymagają one poinformowania zarządcy o planowanym remoncie. Jest to szczególnie ważne w przypadku prac uciążliwych, takich jak kucie, wiercenie czy inne działania generujące hałas, które mogą przeszkadzać sąsiadom. Pamiętaj także o pracach ingerujących w części wspólne budynku, np. wymiana okien czy drzwi wejściowych do mieszkania. Zawsze warto skonsultować się z administracją, aby uniknąć nieporozumień i potencjalnych kar.
Co zrobić z gruzem i odpadami? Legalne i praktyczne rozwiązania
Podczas remontu powstaje mnóstwo odpadów budowlanych, a ich prawidłowa utylizacja jest Twoim obowiązkiem. Z mojego doświadczenia wiem, że wyrzucanie gruzu, starych płytek czy innych śmieci remontowych do osiedlowych śmietników komunalnych jest nielegalne i grozi wysokim mandatem. Oto legalne i praktyczne rozwiązania:
- Zamówienie specjalnego kontenera: To najpopularniejsze rozwiązanie przy większych remontach. Firmy wywożące odpady podstawiają kontener, a po jego zapełnieniu zabierają gruz do utylizacji.
- Worki typu Big-Bag: Przy mniejszych remontach, gdy ilość gruzu nie jest ogromna, możesz zamówić specjalne, wytrzymałe worki Big-Bag, które również są odbierane przez firmy zajmujące się utylizacją.
- Punkty Selektywnej Zbiórki Odpadów Komunalnych (PSZOK): W niektórych gminach możesz samodzielnie zawieźć odpady budowlane do PSZOK-u, jednak zazwyczaj obowiązują limity ilościowe.
Prawidłowa kolejność prac remontowych krok po kroku
Przestrzeganie logicznej i powszechnie akceptowanej kolejności prac remontowych to absolutna podstawa. Z mojego doświadczenia wiem, że ignorowanie tej zasady prowadzi do błędów, niszczenia już wykonanych elementów i generowania dodatkowych kosztów. Zaczynamy od prac najbardziej "brudnych" i inwazyjnych, a kończymy na tych "czystych" i precyzyjnych. Oto sprawdzona kolejność, która zapewni Ci spokój i efektywność.
Etap 1: Demolka i przygotowanie. Czas na "brudną robotę"
To początek każdej większej metamorfozy. Na tym etapie mieszkanie jest opróżniane z mebli i sprzętów, a następnie następuje demontaż wszystkich starych elementów, które mają zostać wymienione. To czas na wyburzanie ścianek działowych, skuwanie starych płytek i tynków, zrywanie podłóg. Jest to etap najbardziej inwazyjny i generujący najwięcej kurzu i gruzu, dlatego musi zostać wykonany jako pierwszy.
Etap 2: Serce domu. Kiedy wezwać hydraulika i elektryka do prac instalacyjnych?
Po demolce przychodzi czas na serce każdego domu instalacje. To kluczowy moment na wymianę lub modernizację instalacji elektrycznej, wodno-kanalizacyjnej, gazowej oraz grzewczej, w tym ewentualne ogrzewanie podłogowe. Na tym etapie rozprowadza się nowe punkty instalacyjne zgodnie z projektem, co jest niezwykle ważne dla funkcjonalności i bezpieczeństwa mieszkania. Wszelkie błędy tutaj będą bardzo trudne i kosztowne do naprawienia później.
Etap 3: Nowe fundamenty. Prace "mokre", czyli wylewki, tynki i montaż okien
Kiedy instalacje są już gotowe i sprawdzone, przechodzimy do prac "mokrych". To etap, na którym stawiane są nowe ścianki działowe, jeśli zmienił się układ pomieszczeń. Następnie montuje się nowe okna i drzwi zewnętrzne, co pozwala na zabezpieczenie wnętrza przed warunkami atmosferycznymi. Kolejnym krokiem jest tynkowanie ścian i sufitów, a także wykonanie wylewek samopoziomujących na podłodze. Te prace wymagają czasu na wyschnięcie i związanie materiałów.
Etap 4: Idealnie gładkie powierzchnie. Czas na sufity podwieszane i gładzie
Po wyschnięciu tynków i wylewek, przychodzi czas na prace wykończeniowe "suche". Na tym etapie wykonywane są sufity podwieszane, jeśli takie są w projekcie. Następnie na ściany i sufity nakładane są gładzie, które zapewniają idealnie równe i gładkie powierzchnie. Całość jest gruntowana, co przygotowuje podłoże pod dalsze prace malarskie i tapetowanie. Precyzja na tym etapie jest kluczowa dla estetyki końcowej.
Etap 5: Kolor i faktura. Układanie podłóg, malowanie i tapetowanie w odpowiedniej kolejności
Ten etap to już widoczne efekty remontu. Zaczynamy od układania płytek najpierw na ścianach (np. w łazience i kuchni), a dopiero potem na podłodze. Następnie przystępujemy do malowania lub tapetowania ścian i sufitów, zawsze zaczynając od sufitów. Na samym końcu układamy panele lub parkiet na podłodze. Taka kolejność minimalizuje ryzyko zabrudzenia lub uszkodzenia już wykonanych elementów.
Etap 6: Wielki finał. Biały montaż, czyli instalacja drzwi, oświetlenia i armatury
To ostatni z kluczowych etapów, nazywany często "białym montażem". Na tym etapie montowane są drzwi wewnętrzne, gniazdka i włączniki elektryczne, a także wszystkie elementy oświetlenia. Następnie instalowana jest armatura łazienkowa (umywalka, wanna/prysznic, toaleta) oraz kuchenna (zlewozmywak, bateria). Mieszkanie zaczyna nabierać ostatecznego kształtu i jest gotowe do zamieszkania.
Wybór ekipy remontowej: jak znaleźć sprawdzonych fachowców?
Wybór odpowiedniej ekipy remontowej to decyzja, która w ogromnym stopniu wpłynie na jakość, terminowość i ogólny przebieg Twojego remontu. Z mojego doświadczenia wiem, że dobry fachowiec to inwestycja, która się opłaca, natomiast źle wybrana ekipa może przysporzyć wielu problemów, stresu i dodatkowych kosztów. Nie spiesz się z tą decyzją.
Gdzie szukać sprawdzonych specjalistów? Polecenia, internet, portfolio
Z mojego punktu widzenia, szukanie ekipy remontowej powinno odbywać się wielotorowo:
- Rekomendacje od znajomych i rodziny: To często najlepsze źródło. Jeśli ktoś z Twojego otoczenia jest zadowolony z usług konkretnej ekipy, to dobry znak. Możesz osobiście zobaczyć efekty ich pracy.
- Weryfikacja opinii w internecie: Przeszukaj fora budowlane, grupy na Facebooku, portale z opiniami o firmach. Zwróć uwagę na spójność opinii i sposób, w jaki firma reaguje na ewentualne negatywne komentarze.
- Analiza portfolio wykonanych prac: Poproś potencjalnych wykonawców o zdjęcia z poprzednich realizacji. Dobre portfolio świadczy o doświadczeniu i profesjonalizmie.
- Odwiedzenie trwającej budowy: Jeśli to możliwe, poproś o możliwość obejrzenia ekipy w akcji. Zwróć uwagę na organizację pracy, porządek i podejście do detali.
O co pytać przed podpisaniem umowy? Kluczowe pytania do potencjalnego wykonawcy
Zanim zdecydujesz się na konkretną ekipę, zadaj jej kilka kluczowych pytań. To pomoże Ci ocenić ich profesjonalizm i uniknąć nieporozumień:
- Jakie jest wasze doświadczenie w tego typu remontach?
- Czy możecie przedstawić referencje od poprzednich klientów?
- Jaka jest wasza dostępność i kiedy możecie rozpocząć prace?
- Jaki jest dokładny zakres usług, które oferujecie? Czy obejmuje on sprzątanie po remoncie?
- Czy udzielacie gwarancji na wykonane prace? Jak długo trwa i co obejmuje?
- Czy posiadacie ubezpieczenie OC na wypadek szkód wyrządzonych podczas remontu?
- Czy pracujecie na podstawie pisemnej umowy i szczegółowego kosztorysu?
- Kto będzie osobą kontaktową podczas remontu?
- Jakie są warunki płatności (zaliczka, etapy, rozliczenie końcowe)?
Umowa na remont: Twoja polisa ubezpieczeniowa. Co musi zawierać?
Podpisanie szczegółowej umowy z wykonawcą to absolutna konieczność. Traktuj ją jako swoją polisę ubezpieczeniową, która zabezpieczy Twoje interesy. Z mojego doświadczenia wiem, że ustne ustalenia często prowadzą do nieporozumień. Umowa powinna zawierać:
- Dokładny zakres prac: Precyzyjnie określ, co ma zostać wykonane, najlepiej z odniesieniem do projektu.
- Harmonogram prac: Wskazanie daty rozpoczęcia i zakończenia remontu, a także terminów poszczególnych etapów.
- Koszty: Szczegółowy kosztorys z wyszczególnieniem cen materiałów i robocizny.
- Terminy płatności: Jasno określone raty i warunki płatności (np. po zakończeniu danego etapu).
- Kary za opóźnienia: Zapis o karach umownych za niedotrzymanie terminów, co motywuje wykonawcę do terminowości.
- Warunki gwarancji: Okres gwarancji na wykonane prace i sposób zgłaszania usterek.
- Odpowiedzialność za szkody: Kto ponosi odpowiedzialność za ewentualne zniszczenia w mieszkaniu lub częściach wspólnych budynku.
- Warunki odstąpienia od umowy: W jakich sytuacjach każda ze stron może rozwiązać umowę.
Przeczytaj również: Ile bierze fachowiec za remont łazienki? Stawki, kosztorysy, porady.
Ostateczna checklista przed rozpoczęciem remontu
Zanim w Twoim mieszkaniu pojawią się pierwsi fachowcy, warto dopiąć ostatnie szczegóły. Te przygotowania są równie ważne, co sam plan, ponieważ minimalizują ryzyko problemów i konfliktów podczas trwania prac. Oto moja ostateczna checklista, która pomoże Ci spokojnie rozpocząć remont.
Zabezpieczenie mieszkania i części wspólnych: jak chronić to, co zostaje?
- Opróżnienie mieszkania: Jeśli to możliwe, całkowicie opróżnij mieszkanie z mebli i sprzętów. To ułatwi pracę ekipie i zminimalizuje ryzyko uszkodzeń.
- Szczelne zabezpieczenie folią: Jeśli nie możesz wynieść wszystkich rzeczy, szczelnie zabezpiecz je folią malarską. Pamiętaj o podłodze, oknach i drzwiach, które mają zostać.
- Ochrona części wspólnych budynku: Klatka schodowa, winda, drzwi wejściowe do budynku i do mieszkania to wszystko jest narażone na zniszczenia i zabrudzenia. Zabezpiecz je folią, tekturą lub specjalnymi matami. To prosty gest, który zapobiegnie konfliktom z sąsiadami i kosztom napraw.
- Zabezpieczenie instalacji: Upewnij się, że główne zawory wody i prądu są łatwo dostępne i w razie potrzeby można je szybko odciąć.
Logistyka na czas remontu: Gdzie mieszkać i jak zorganizować codzienne życie?
Remont to często wyzwanie logistyczne, zwłaszcza jeśli planujesz mieszkać w remontowanym lokalu. Zastanów się, czy masz możliwość tymczasowego zakwaterowania u rodziny, znajomych, czy też wynajmu mieszkania. Jeśli musisz pozostać w mieszkaniu, zorganizuj sobie "strefę wolną od remontu", gdzie będziesz miał dostęp do podstawowych mediów (wody, prądu) i gdzie będziesz mógł odpocząć. Pamiętaj o ochronie wartościowych przedmiotów schowaj je w bezpieczne miejsce lub wynieś z mieszkania, aby uniknąć ich uszkodzenia lub zagubienia.
Powiadomienie sąsiadów: prosty gest, który zapobiega konfliktom
Z mojego doświadczenia wiem, że poinformowanie sąsiadów o planowanym remoncie to prosty gest, który buduje dobre relacje i zapobiega wielu konfliktom. Warto wywiesić ogłoszenie na klatce schodowej lub osobiście porozmawiać z najbliższymi sąsiadami. Podaj im orientacyjne terminy rozpoczęcia i zakończenia prac, a także wskaż, kiedy można spodziewać się prac głośnych i uciążliwych. Zapewnij ich, że dołożysz wszelkich starań, aby zminimalizować niedogodności. To pokazuje szacunek i zrozumienie dla ich komfortu.
